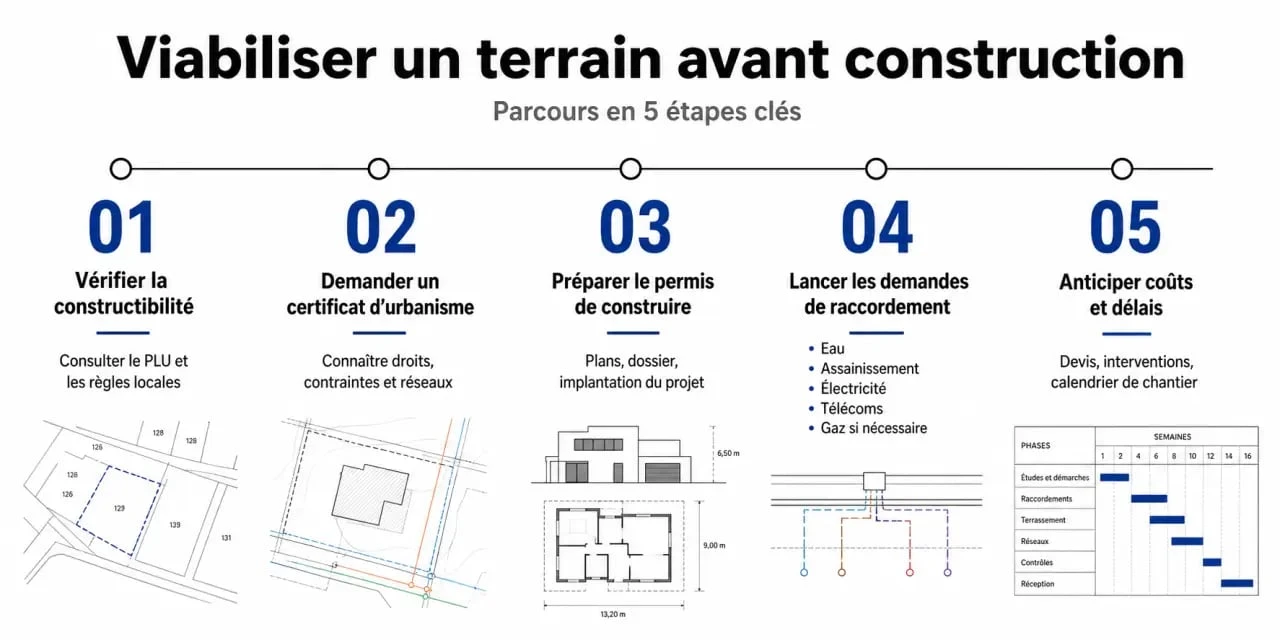

Viabiliser un terrain consiste à le raccorder aux réseaux indispensables pour accueillir une construction : eau potable, assainissement, électricité, télécommunications, et parfois gaz. Un terrain non viabilisé peut rester intéressant, car il coûte parfois moins cher à l’achat et laisse plus de liberté pour l’implantation de la maison. Avant toute demande de devis, il faut vérifier la constructibilité et suivre les démarches dans le bon ordre.
Avant les réseaux, vérifier que le terrain peut vraiment être construit
Un terrain non viabilisé n’est pas forcément un mauvais choix. Il peut coûter moins cher à l’achat et offrir plus de liberté dans l’implantation de la maison. En revanche, il impose une vérification prioritaire : la constructibilité. Un terrain peut être proche d’une route, plat, bien situé, et pourtant ne pas être bâtissable au regard des règles d’urbanisme.

Le PLU donne la première réponse
Le plan local d’urbanisme, ou PLU, détermine les zones constructibles de la commune. Il précise aussi les règles applicables : distances à respecter, hauteur maximale, emprise au sol, accès, contraintes paysagères ou techniques. Consulter le PLU auprès de la mairie ou du service urbanisme permet donc de savoir si le projet repose sur une base solide.
Cette vérification doit idéalement intervenir avant l’achat. Si le terrain n’est pas constructible, la viabilisation n’a pas de sens pour un projet de maison. Si le terrain est constructible mais éloigné des réseaux publics, le projet reste possible, mais le budget et les délais peuvent augmenter nettement.
Le certificat d’urbanisme sécurise la décision
Le certificat d’urbanisme permet de connaître les caractéristiques administratives de la parcelle, les règles applicables et les taxes éventuelles. Dans un projet de construction, le certificat d’urbanisme pré-opérationnel est particulièrement utile, car il donne une indication sur la faisabilité d’une opération précise.
Il ne remplace pas le permis de construire, mais il évite de partir à l’aveugle. Il peut révéler des contraintes de desserte, d’assainissement, d’accès ou de raccordement qui ne se voient pas lors d’une simple visite du terrain.
Les démarches à lancer dans le bon ordre
La viabilisation n’est pas seulement une affaire de travaux. C’est une succession de demandes, de validations, de devis et d’autorisations. L’erreur fréquente consiste à contacter directement les gestionnaires de réseaux sans avoir clarifié le cadre administratif du projet.
Permis de construire et seuils à connaître
Pour une construction nouvelle, la demande de permis de construire est une étape majeure. Le délai d’instruction est d’environ deux mois pour une maison individuelle, hors cas particuliers. Certains travaux ou constructions de plus de 20 m² impliquent aussi des formalités d’urbanisme adaptées.
Selon les communes et la nature du projet, certaines interventions liées à la viabilisation peuvent être demandées ou coordonnées avec le permis. Il est donc prudent de se rapprocher du service urbanisme avant de faire intervenir des entreprises sur la parcelle.
Les pièces utiles pour obtenir des devis fiables
Pour chiffrer correctement les raccordements, les interlocuteurs demandent généralement des informations précises : plan de situation, plan de masse, références cadastrales, emplacement prévu de la construction, distance entre la maison et la voie publique, accès au terrain et puissance électrique souhaitée. Plus le dossier est clair, moins les devis risquent d’être révisés en cours de route.
Un bon réflexe consiste à raisonner à partir de la future maison. Où sera la cuisine ? Où passeront la salle de bains, le tableau électrique ou le local technique ? Ensuite seulement, il faut remonter jusqu’aux réseaux publics. Cette méthode aide à repérer un compteur trop éloigné de l’entrée, une arrivée d’eau mal placée, une pente défavorable pour les eaux usées ou des tranchées qui se croisent inutilement.
Quels raccordements prévoir pour rendre le terrain habitable ?
Un terrain viabilisé est un terrain prêt à accueillir les usages de base d’une habitation. Chaque réseau a ses interlocuteurs, ses contraintes et son calendrier. Certains raccordements sont indispensables, d’autres dépendent du projet et des équipements choisis.
| Réseau | Interlocuteur principal | Point d’attention | Délai indicatif |
|---|---|---|---|
| Eau potable | Mairie ou société des eaux | Distance au réseau et pose du compteur | Un mois minimum entre acceptation et début des travaux |
| Eaux usées | Commune ou service d’assainissement | Tout-à-l’égout ou assainissement individuel | Variable selon la commune et les travaux |
| Électricité | ENEDIS, sauf zones non couvertes | Puissance, coffret, conformité Consuel | Devis à signer et renvoyer sous trois mois |
| Gaz | GRDF ou gestionnaire local | Utile seulement si le projet prévoit le gaz | Selon proximité du réseau |
| Télécom | Orange ou opérateur compétent | Fourreau, regard, arrivée jusqu’à la maison | Une semaine à un mois |
Eau potable et assainissement : les raccordements à anticiper tôt
Le raccordement à l’eau potable est indispensable pour rendre le terrain utilisable au quotidien. La demande se fait auprès de la mairie ou de la société des eaux selon l’organisation locale. Le devis dépend notamment de la distance entre la parcelle et le réseau existant, de l’emplacement du compteur et des travaux sur la voie publique.
Pour les eaux usées, deux situations existent. Si la commune dispose d’un réseau collectif, le raccordement au tout-à-l’égout est généralement prévu, avec des règles techniques à respecter. Si le terrain n’est pas desservi, un système d’assainissement individuel peut être nécessaire. Dans les deux cas, la pente du terrain, la nature du sol et la distance aux réseaux influencent fortement la solution retenue.
Électricité, gaz et télécoms : adapter les demandes au projet
Le raccordement électrique passe le plus souvent par ENEDIS, même si environ 5% du territoire français n’est pas couvert par ENEDIS et dépend d’entreprises locales de distribution. Le dossier doit préciser la puissance souhaitée et l’emplacement du coffret. La conformité de l’installation intérieure passe ensuite par le Consuel, Conseil national pour la sécurité des usagers de l’électricité.
Le gaz n’est pas systématique. Le choix du chauffage, de l’eau chaude ou de la cuisson peut rendre ce raccordement utile, mais une maison entièrement électrique ou équipée d’une autre solution énergétique peut s’en passer. Les télécommunications, elles, doivent être pensées dès les tranchées : prévoir les fourreaux au bon endroit évite de rouvrir le terrain après coup.
Coût et délais : ce qui fait vraiment varier la facture
Le coût pour viabiliser un terrain varie fortement selon la configuration. Un terrain en bordure de voie déjà desservie coûtera beaucoup moins cher qu’une parcelle isolée, en pente ou éloignée des réseaux publics. Dans certains cas, le coût total peut dépasser 10 000 euros, notamment lorsque plusieurs raccordements nécessitent des extensions ou des travaux sur la voie publique.
Les principaux facteurs de prix
La distance aux réseaux est le premier facteur. Plus les tranchées sont longues, plus le terrassement, les matériaux, la main-d’œuvre et les autorisations pèsent dans le budget. La nature du sol joue aussi : roche, humidité, pente ou accès difficile compliquent les travaux. Enfin, le nombre de réseaux à créer influence directement le coût global.
Il faut également prévoir les taxes et participations éventuelles, comme la TLE, la PRE ou la PAC selon les cas et les communes. Ces montants ne correspondent pas aux travaux eux-mêmes, mais ils doivent être intégrés au budget de construction pour éviter les mauvaises surprises.
Des délais souvent plus longs que prévu
La viabilisation peut prendre plusieurs mois entre les demandes, les devis, les validations, les autorisations de voirie et l’intervention des entreprises. Pour l’électricité, le devis ENEDIS doit être signé et renvoyé dans un délai de trois mois. Pour l’eau potable, il faut compter au minimum un mois entre l’acceptation et le début des travaux. Le raccordement téléphonique peut prendre d’une semaine à un mois, selon la situation.
Le bon calendrier consiste à lancer les demandes dès que le projet est suffisamment défini, sans attendre le dernier moment avant le chantier. Une maison prête à sortir de terre mais bloquée par un raccordement manquant peut immobiliser les artisans, le financement et le planning.
Faire soi-même ou déléguer : le bon niveau d’implication
Un propriétaire peut gérer lui-même une partie des démarches : demandes en mairie, consultation du PLU, dépôt des dossiers, échanges avec les gestionnaires de réseau, comparaison des devis. C’est possible, mais cela demande de la méthode, de la disponibilité et une bonne lecture des documents techniques.
Ce que l’on peut gérer seul
Vous pouvez préparer les plans, contacter le service urbanisme, demander le certificat d’urbanisme, solliciter les devis de raccordement et suivre les réponses. Pour un terrain simple, proche des réseaux et sans contrainte particulière, cette gestion directe peut fonctionner, surtout si le projet est bien accompagné par le constructeur ou le maître d’œuvre.
- Vérifier le PLU avant toute signature définitive.
- Demander un certificat d’urbanisme adapté au projet.
- Identifier les réseaux présents en limite de propriété.
- Comparer les devis et les délais par raccordement.
- Prévoir les taxes et participations dans le budget global.
Quand faire appel à un professionnel
Dès que le terrain est éloigné des réseaux, en pente, non desservi, situé dans une zone complexe ou soumis à des contraintes d’assainissement, l’accompagnement professionnel devient précieux. Une entreprise de viabilisation, un constructeur ou un maître d’œuvre peut coordonner les interlocuteurs, éviter les doublons de travaux et sécuriser l’ordre des interventions.
Il existe aussi une alternative plus simple : acheter un terrain déjà viabilisé. Le prix d’achat est souvent plus élevé, mais le projet gagne en lisibilité. Pour un primo-accédant ou un particulier qui veut réduire les aléas, cette option peut être plus rassurante qu’un terrain nu dont le coût réel ne sera connu qu’après plusieurs devis.
La bonne décision dépend donc moins du prix affiché du terrain que du coût total : achat, raccordements, taxes, délais, complexité administrative et risque de blocage. C’est cette vision d’ensemble qui permet de viabiliser un terrain sans transformer le début du projet immobilier en succession d’imprévus.
